Мащабният проект за преместване на речното корито на река Чехотина в Черна гора напредва с ускорени темпове. Макар първоначално да бе планиран за 18 месеца, изпълнението му ще бъде завършено за едва 7 месеца - до края на ноември 2025 г.
Това съобщиха от въгледобивната компания "Рудник Угля Плевля", която е пряко ангажирана в реализацията.
Проектът е ключов за възстановяването на ТЕЦ "Плевля", която временно бе спряна в края на март заради екологична реконструкция. Централата е единствената в страната и най-големият потребител на въглища, като доставките й зависят именно от успешното преместване на реката, която пресича територията на мината.

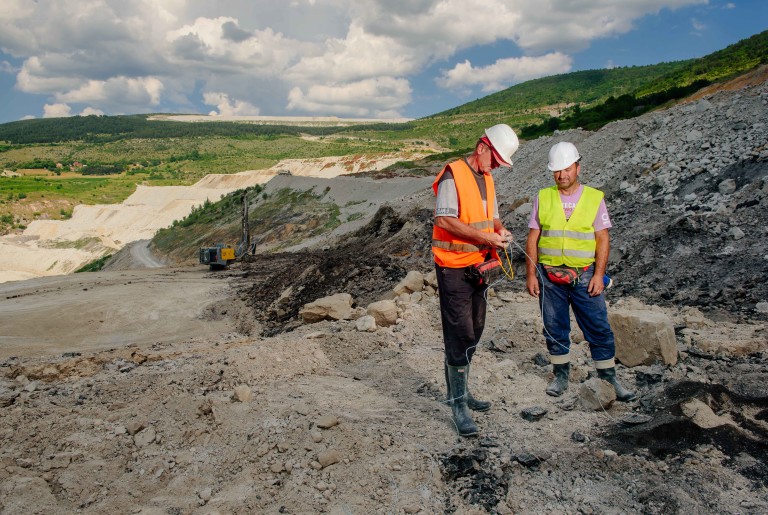

Скоростта на изпълнение е резултат от съвместната работа между държавата, мината и изпълнителския консорциум, включващ специализирани компании от Сърбия. До момента са завършени около 17% от дейностите, включително изкопаването на ново речно корито с дължина 2300 метра и значителен обем от стоманобетонните работи и укрепителните стени.
Източник: Rudnik uglja Pljevlja
Както Money.bg писа, проектът е разделен на 3 фази и включва изграждане на бетонова облицовка, монтаж на геомембрани и хидротехнически материали, и изграждане на подходна инфраструктура. Първата фаза вече е в напреднал стадий, а във втората и третата - работата продължава паралелно.
Стойността на целия проект възлиза на малко под €20 милиона, като част от сумата е спестена чрез предварителни дейности, изпълнени от мината благодарение на собствени ресурси и техника. От компанията подчертават, че част от предизвикателствата идват от съкратения срок и нуждата от бърза реакция при технически уточнения, които се решават в движение чрез консултации с надзорните органи.
Реализацията на проекта е стратегическа не само за мината и ТЕЦ-а, но и за стабилността на цялата енергийна система на Черна гора. Очаква се възобновяването на работата на централата до 15 ноември, като "Рудник Угля" уверява, че въглищните доставки ще бъдат осигурени без забавяне.
